為響應長春市百里伊通河水系綜合治理的號召,北北段綜合治理工程作為其重要組成部分,于2016年全面建設實施。我單位自2018年以來參與北北段綜合治理項目管理工作,近六年以來,在伊通河北北段指揮部的統一領導下,較好的完成了工程項目全過程管理各項工作任務的同時,協助龍翔集團作好建設單位的監管工作,受到新區住建局及龍翔集團的一致認可。現將北北段綜合治理項目具體工作內容做如下介紹。
一、工程項目概況
伊通河北北段綜合治理工程南起四化閘,北至萬寶攔河閘下游800m,河道長度約13公里, 涉及長春新區、寬城區、二道區和德惠市四個行政區,該項目于2016年9月開始實施, 2017年8月納入長春新區新型城鎮化建設項目(一期)PPP項目,建設單位為龍翔集團,實際由龍翔文旅公司代為管理,我公司于2018年3月中標該工程的項目管理公司(一標段),合同約定計劃投資估算311099.84萬元,項目管理費856.51萬元。主要建設內容有環境提升工程、綠道工程、防洪工程。項目管理內容包含自前期手續辦理至運維方案咨詢、產業植入協調等全過程項目管理服務。
二、項目管理工作主要內容
(一)排除前期掣肘,確保方案穩定
按照新區主要領導及相關監管單位要求,北北段多次進行方案調整。因調整過程中項目部分工程已建設完成,為保證調整后的方案與其有效銜接,搭配合理,我們通盤考慮,牽頭組織各參建單位配合規劃院,對調整方案充分論證,優化構造布局,配合建設單位組織召開專家論證會,穩定項目方案,并督促設計單位按期完成設計工作,確保工程順利實施。

(二)捋順工作程序,有效推進工作

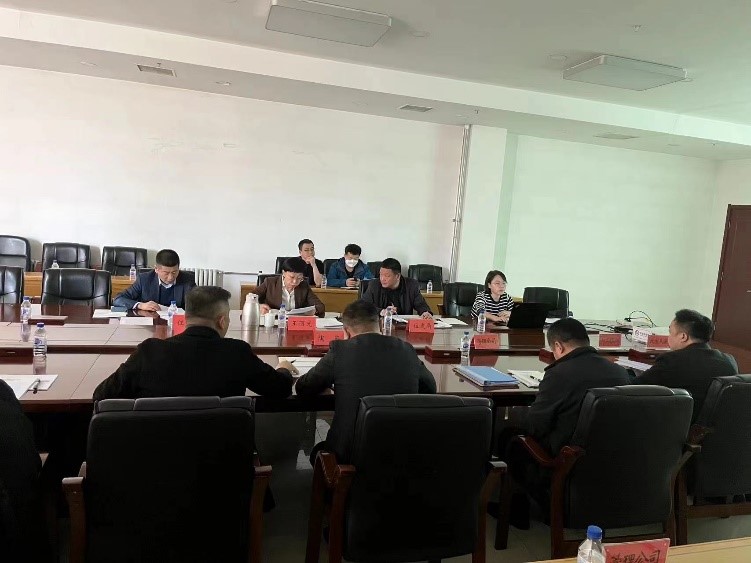

因綜合治理工程組織機構的特殊性,我單位介入以前工程項目合同簽訂、變更洽商等工作未能順利開展。為促進工作有效進行,我們認真分析研究,主動對接龍翔集團,新區住建局、新區財政局等相關部門,跟蹤解決各項工作流程會簽中遇到的各類問題,捋順工作程序并組織各參建單位嚴肅執行。順利完成總承包合同補充協議、監理合同、項目管理合同、各類技術咨詢合同的初步審核及簽訂工作,補充完善各項工程變更手續辦理。
工程款撥付方面,因標價工程量清單編制滯后,工程計量無審核標準,其國開行撥款程序繁瑣,影響資金撥付。我公司深入實際,對上報工程計量詳細審核,制定標準,積極溝通業主單位,完成工程計量工作。
(三)確保工程質量,狠抓項目建設

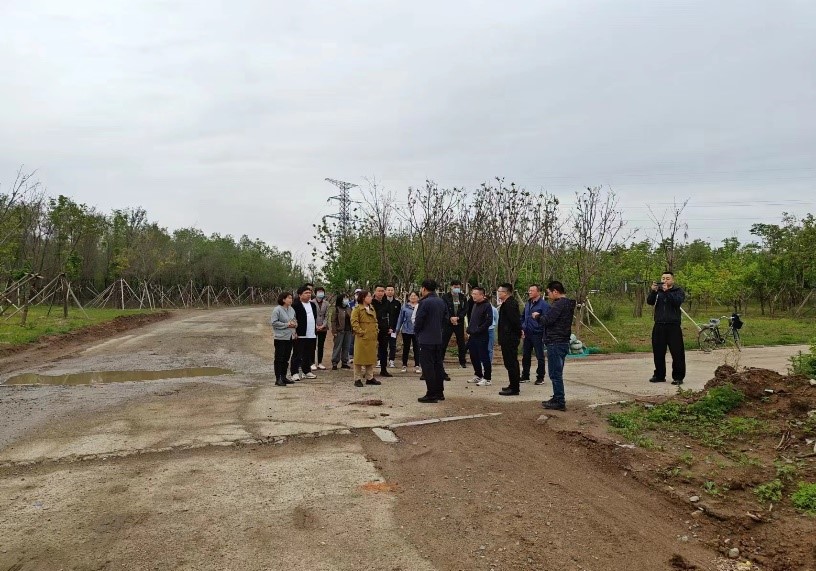

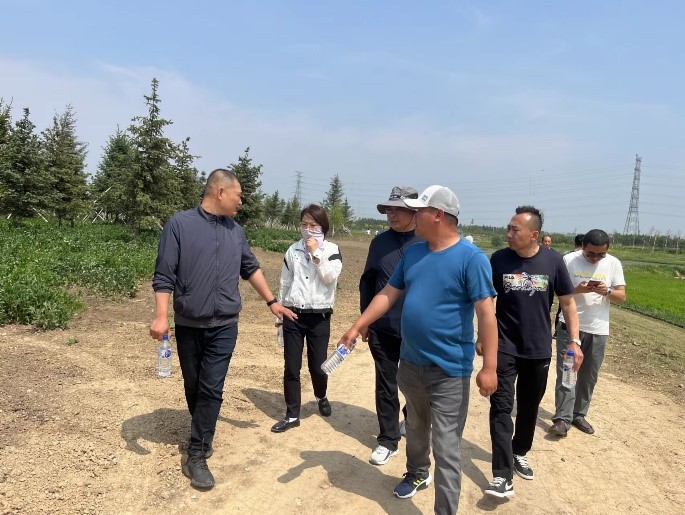

我公司介入伊通河北北段綜合治理工程自2018年至今已近6年,在此期間我們深入工程現場一線,認真履行項目管理職責,指導各項施工工作,嚴格控制工程質量和施工安全,截至目前未發生任何質量和安全事故。

(四)認真梳理問題,完成手續辦理
前期手續辦理是項目管理工作的重中之重,在北北段項目管理過程中,我們按照建設程序認真梳理,配合建設單位溝通新區發改局、農林水務局、住建局等多個部門,完成了土地意見函、施工許可證、可行性研究報告的調整、初步設計報批、洪水影響評價報批、林地審批及樹木砍伐報批、消防手續辦理、工程量清單送編等一系列前期手續辦理工作,為項目合法合規提供了保障。
(五)配合業主安排,完成管理工作

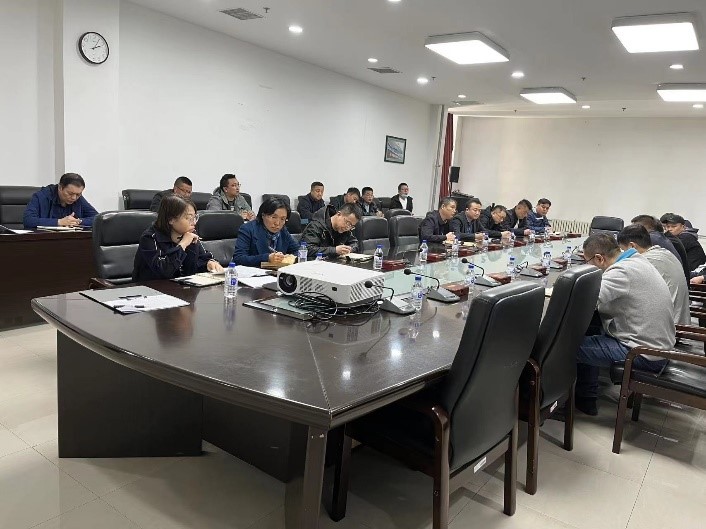

我公司在北北段項目管理過程中,對上級領導部門及建設單位交辦的各項工作,全部都認真對待,按期辦理完成,受到各方的一致好評。主要包含日常固定資產投資表上報、伊通河領導小組工程組周報、龍翔集團周報、住建局不定期報表,完成各級領導調度所需的匯報材料文本及PPT編制,草擬并簽發通知函件、會議紀要,完成審計局、財政局不定期所需各項資料,處理各類百姓投訴件,配合吉林省巡視組、吉林省審計廳、多家律所審計的各項與項目有關的工作。確保了工程信息的順利交流傳輸,助推指揮部及建設單位日常工作的有效運轉。配合建設單位做好環保督查、水利部門等迎檢工作,確保項目順利實施。
三、項目進展情況及現狀

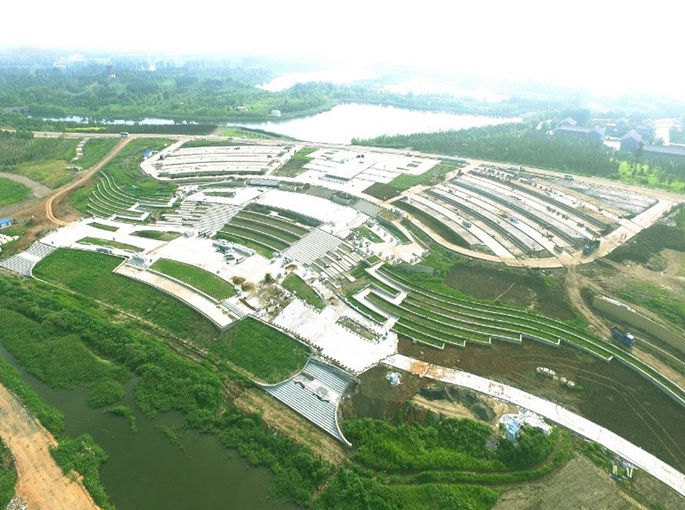

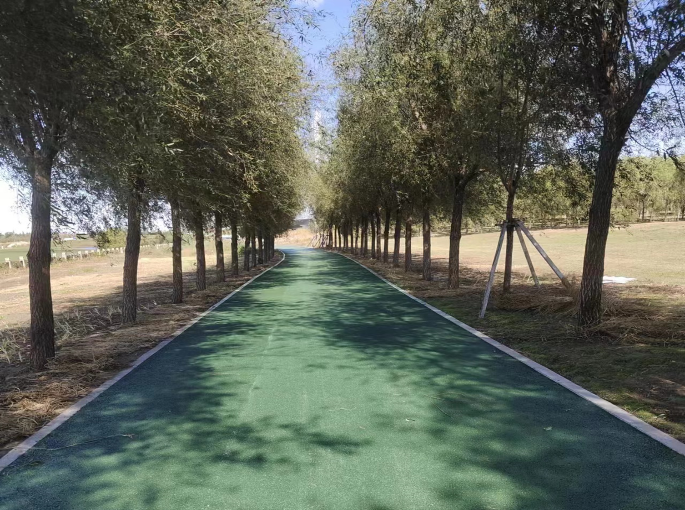

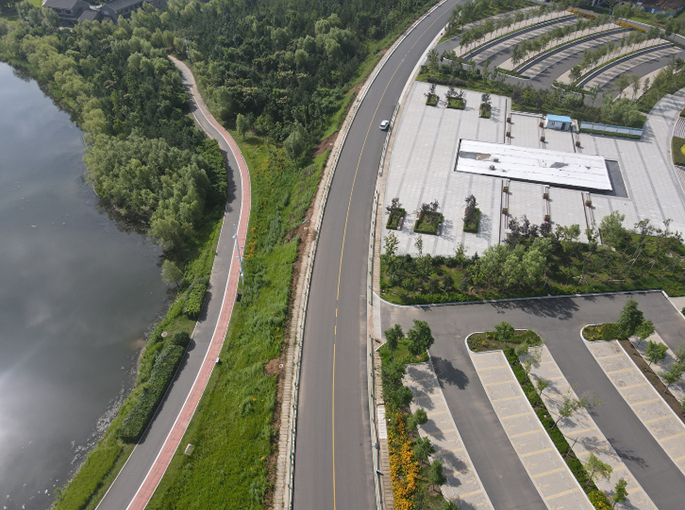

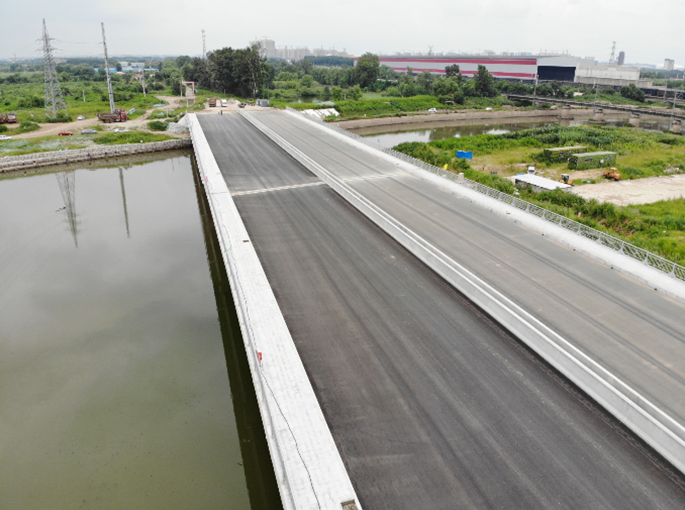

截至目前四化閘至一間堡鐵路橋段基本完成(除燈具及電纜電線等收尾工程),一間堡鐵路橋至萬寶閘段完成部分環境提升工程及防洪工程。完成工程費用6.45億元,項目已回款153.24萬元,正在走計量流程的有7.2萬元。剩余建設內容一是濱河路上跨京哈鐵路橋工程,二是一間堡鐵路橋至萬寶攔河閘段東岸綠道工程、濱河路、水利防洪,三是一間堡以南燈具安裝等收尾工程、管理中心及驛站裝飾裝修。剩余投資約4.37億元。
工程自2016年至今已實施近7年,征地拆遷、方案調整、施工單位資金短缺、總承包與分包單位矛盾、土地性質不合規、可研初步設計未調整、涉鐵橋占濕地、占林地手續未辦理等多個問題未解決。導致項目管理工作異常繁瑣,相關部門協調工作難度增加,梳理問題、頻繁匯報、配合審計、聽取多部門工作調度等各項管理工作持續服務不曾間斷。


過去的五年是充實的五年,有經驗有教訓,接下來的工作中,我們將繼續秉承著“標準求高、管理求嚴、工作求細、作風求實”的工作作風,有序的開展各項工作,積極破解制約工程實施的各類問題,為項目管理工作積累豐富的經驗。
